  平成12年10月に埼玉県騎西町でドレンレイヤー工法による施工を行いました。その後の調査結果を示しました。

土壌の性質:施工したほ場の土壌の透水性は不良?やや不良で、保水性が高い土壌です。冬期の地下水位は約50?70cmでした。

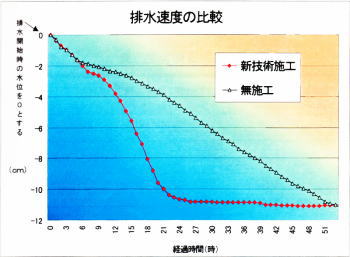

排水性:排水効果を調べるため、ほ場を冠水状態にして、表層水の排水速度を調べました。ドレンレイヤー工法による施工ほ場は無施工ほ場に比べて排水速度が2倍以上でした。

従来の暗渠施工法に比べ、ドレンレイヤー工法では施工後の整地は必要ありません。

25haの施工の場合、従来工法では約11週間かかりますが、ドレンレイヤー工法では7週間と短期間で完了する事ができます。

工期が短いため、人件費が削減できます。また、休閑期の施工が可能なため、冬作1作分の収益が確保できるため、農家にとっては経済的恩恵を受けることができます。

埼玉県農林総合研究センター資料より引用
